APG: Bauprojekt „Neue Anbindung Leoben“ im Zeitplan

APG: Bauprojekt „Neue Anbindung Leoben“ im Zeitplan

10. Juli 2025
Bereich der partiellen Sonnenfinsternis über Europa. © ESA / www.timeanddate.com

Partielle Sonnenfinsternis: APG und PV&B Austria sehen nur geringe Auswirkungen

7. August 2026
Fichte Impressionen vom Klimaschutzwald Mallnitz. Aufforstung Elektron Austria & Signify

Elektron Austria & Signify pflanzten 1.441 Bäume im Klimaschutzwald

7. August 2026
Standard war gestern – Wer holt sich den Photovoltaik-Innovationsaward 2026?

Standard war gestern – Wer holt sich den Photovoltaik-Innovationsaward 2026?

7. August 2026
Fünf todsichere Methoden, Kunden sofort wieder loszuwerden

Fünf todsichere Methoden, Kunden sofort wieder loszuwerden

7. August 2026
Das Recht auf Reparatur ist da. Die Reparaturbetriebe vielleicht bald nicht mehr.

Das Recht auf Reparatur ist da. Die Reparaturbetriebe vielleicht bald nicht mehr.

7. August 2026
Rebellen im Keller: Wenn die Solaranlage Bitcoins schürft

Rebellen im Keller: Wenn die Solaranlage Bitcoins schürft

7. August 2026
Das Smarthome tarnt sich als Holzlatte

Das Smarthome tarnt sich als Holzlatte

7. August 2026
Plus X Award bestätigt Markenqualität von Remington

Plus X Award bestätigt Markenqualität von Remington

6. August 2026
MEC electronics sucht eine:n Elektroniker:in oder SMD-Techniker:in

MEC electronics sucht eine:n Elektroniker:in oder SMD-Techniker:in

6. August 2026
STW Klagenfurt suchen eine:n Elektrotechniker:in für Anlagenplanung

STW Klagenfurt suchen eine:n Elektrotechniker:in für Anlagenplanung

6. August 2026
STARA live 2026 Rucksacke

STARA live 2026: Damit der Strom weiß, wo es langgeht …

6. August 2026
Neuer Name für die Energiezukunft: Aus PV Austria wird PV&B Austria

Neuer Name für die Energiezukunft: Aus PV Austria wird PV&B Austria

6. August 2026
Elektrobranche.at
Ihr unabhängiges Fachmagazin für Handel & Gewerbe
  • Kontakt
  • LinkedIn
Newsletter
  • Home
  • Branche
  • Hausgeräte
  • Multimedia
  • Elektrotechnik
  • Produkte
  • Panorama
  • Service
  • Jobbörse
Keine Ergebnisse
Alle Ergebnisse anzeigen
Retail
  • Home
  • Branche
  • Hausgeräte
  • Multimedia
  • Elektrotechnik
  • Produkte
  • Panorama
  • Service
  • Jobbörse
Keine Ergebnisse
Alle Ergebnisse anzeigen
ELEKTRObranche.at
Keine Ergebnisse
Alle Ergebnisse anzeigen
WERBUNG
Home Elektrotechnik

APG: Bauprojekt „Neue Anbindung Leoben“ im Zeitplan

Redaktion ELEKTRO|branche.at von Redaktion ELEKTRO|branche.at
10. Juli 2025
in Elektrotechnik
0
APG: Bauprojekt „Neue Anbindung Leoben“ im Zeitplan

© APG / Martin Huber

Mit dem Projekt „Neue Anbindung Leoben“ setzt die Austrian Power Grid einen weiteren Schritt zur nachhaltigen Stärkung des Industriestandortes Leoben sowie der Verbesserung der Versorgungssicherheit in der Steiermark. Seit dem Baustart im April 2024 schreiten die Arbeiten planmäßig voran. APG investiert rund 118 Mio. Euro in die Erweiterung des bestehenden Umspannwerks Hessenberg, den Neubau des Umspannwerks Leoben und rund sieben Kilometer Leitungsbau. Die Fertigstellung des Projekts ist für Herbst 2026 geplant.

Etwa zur Halbzeit der Umsetzung lud APG gemeinsam mit Energie Steiermark und voestalpine AG zum Lokalaugenschein des Baufortschritts in das neue und gerade in Bau befindliche Umspannwerk Leoben ein. An der Baustellenexkursion nahmen u.a. Gerhard Christiner, Vorstandssprecher und technischer Vorstand APG, Martin Graf, Vorstandsdirektor Energie Steiermark, Franz Kainersdorfer, Mitglied des Vorstands voestalpine AG und Leiter Metal Engineering Division, Gerald Deutschmann, Landtagspräsident Steiermark (in Vertretung für den steirischen Landeshauptmann Mario Kunasek), Markus Kraxner, Bezirkshauptmann Leoben sowie die Bürgermeister der beiden Projektgemeinden Kurt Wallner, Bürgermeister Leoben und Wolfgang Gomar, Bürgermeister St. Peter-Freienstein teil.

Zur Halbzeit der Umsetzung lud APG gemeinsam mit Energie Steiermark und voestalpine AG zum Lokalaugenschein des Baufortschritts.
V. l.n.r.: Kurt Wallner, Bürgermeister Leoben, Gerald Deutschmann, Landtagspräsident Steiermark, Martin Graf, Vorstandsdirektor Energie Steiermark, Gerhard Christiner, Vorstandssprecher APG, Franz Kainersdorfer, Mitglied des Vorstandes voestalpine AG & Leiter Metal Engineering Division, Wolfgang Gomar, Bürgermeister St. Peter-Freienstein. © APG / Martin Huber

Neue Anbindung Leoben stärkt Industriestandort und Versorgungssicherheit

Mit dem gesamten Projekt „Neue Anbindung Leoben“ werden die notwendigen Kapazitäten geschaffen, um nachhaltig produzierten bzw. preisgünstigen Strom für die örtliche Wirtschaft & Industrie – insbesondere die in Zukunft strombasierte Stahlproduktion – verfügbar zu machen. Dies sichert die Großregion Leoben als starken Standort nachhaltig ab. Darüber hinaus wird mit dem neuen Umspannwerk Leoben eine zusätzliche Netzabstützung für das regionale Verteilnetz geschaffen, die die Versorgungssicherheit der Steiermark verbessert.

Mit der neuen Anbindung Leoben schaffen wir nicht nur die Grundlage für die Elektrifizierung industrieller Prozesse bzw. die Verfügbarkeit von nachhaltigem bzw. preisgünstigem Strom in der Region, sondern wir stärken auch die regionale Versorgungssicherheit. Dies zeigt die Wichtigkeit dieser Investitionen und es freut mich daher sehr, dass wir mit den Bauarbeiten voll im Zeitplan liegen. Denn mit der geplanten Fertigstellung 2026 wird ein Meilenstein für die Dekarbonisierung bzw. den Industriestandort Österreich erreicht. Die in dieses Projekt investierten 118 Millionen Euro schaffen dadurch nicht nur regionale Wertschöpfung, sondern ermöglichen die versorgungssichere und leistbare Energiewende.

Gerhard Christiner, Vorstandssprecher der APG

Mit greentec steel hat die voestalpine einen klaren Stufenplan zur Umstellung auf eine Net-Zero-Stahlproduktion. Ab 2027 wird in einem ersten Schritt an den Standorten in Linz und Donawitz jeweils ein Hochofen durch je einen grünstrombasierten Elektrolichtbogenofen ersetzt. Damit können bis 2029 rund 30 % an CO2-Emissionen gegenüber 2019 eingespart werden.

Grundvoraussetzung dafür ist allerdings die ausreichende Verfügbarkeit von Strom aus erneuerbaren Quellen zu wirtschaftlich darstellbaren Preisen. Noch wichtiger ist die Bereitstellung einer leistungsfähigen und integrierten Netzinfrastruktur. Im konkreten Fall des Standortes Donawitz geschieht dies mit dem Projekt ‚Neue Anbindung Leoben‘. Mit dem nun zügig voranschreitenden Ausbau der Netzinfrastruktur sind wir zuversichtlich, dass auch die weiteren Planungsschritte unseres greentec steel-Projektes gut eingehalten werden können, sodass 2027 der erste grünstrombetriebene Elektrolichtbogenofen in Donawitz in Betrieb gehen kann.

Franz Kainersdorfer, Mitglied des Vorstands voestalpine AG und Leiter Metal Engineering Division

Die Energie Steiermark investiert bis 2035 rd. 5,5 Mrd. EUR in die Energietransformation. Dieses Projekt ist dabei ein wichtiger Meilenstein für die zukünftige, nachhaltige Energieversorgung und bedeutet eine Stärkung des Wirtschaftsstandorts Leoben. Mit den Ausbaumaßnahmen der Projektpartner errichten wir ein neues Umspannwerk, womit neben der Erhöhung von Einspeisekapazitäten die Versorgungssicherheit in dieser Region deutlich erhöht wird.

Martin Graf, Vorstandsdirektor Energie Steiermark

Die „Neue Anbindung Leoben“ ist ein zukunftsweisendes Projekt, welches nicht nur die Wettbewerbsfähigkeit des Wirtschaftsstandortes Steiermark stärkt, sondern auch einen wichtigen Beitrag zur Energiewende leistet. Der Netzausbau ist dabei ein zentrales Thema für unsere Energiewirtschaft. Nur mit einer leistungsfähigen Infrastruktur kann die sichere und effiziente Übertragung gewährleistet werden. Mit dieser Verbindung schaffen wir die Voraussetzungen für eine energieeffiziente, nachhaltige Entwicklung dieser Region.

Gerald Deutschmann, Landtagspräsident Steiermark

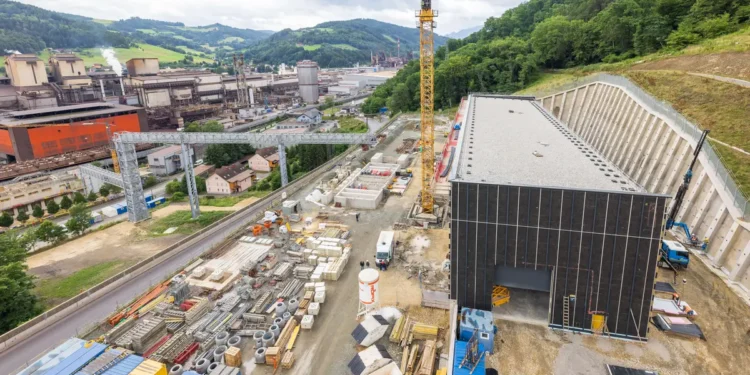

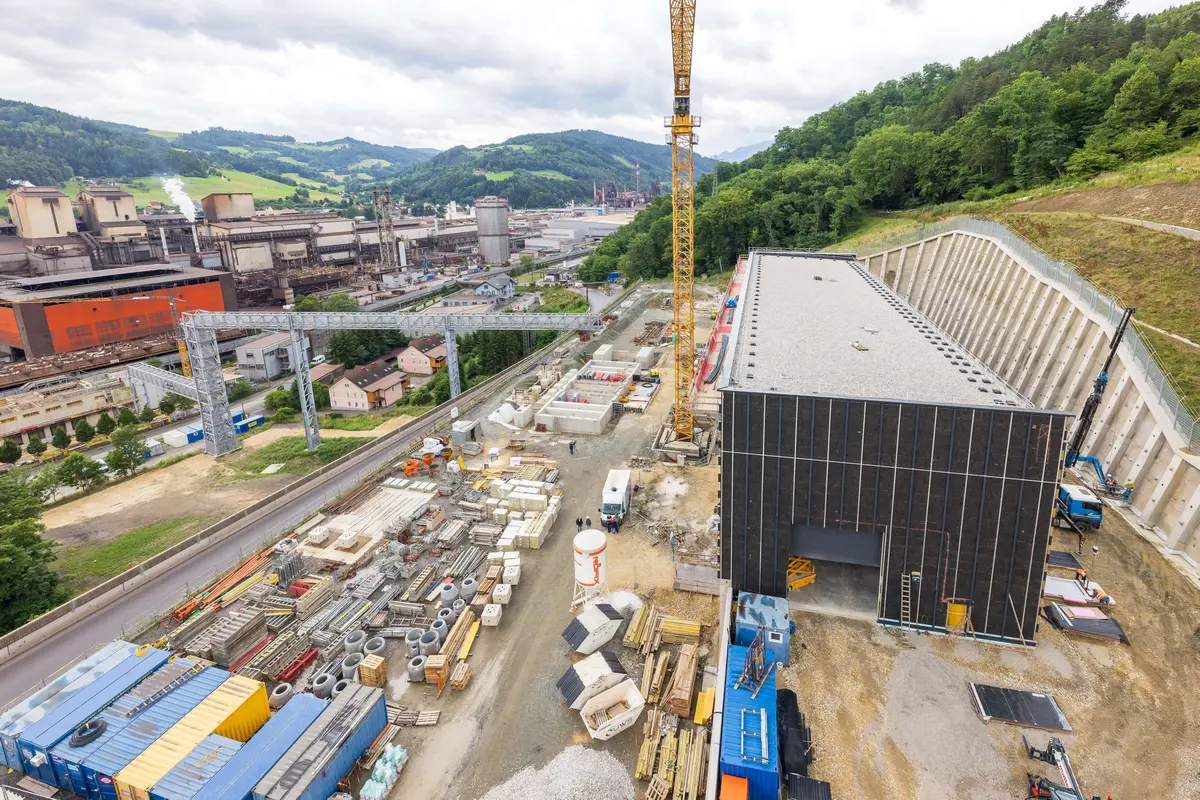

Bauarbeiten auf technisch anspruchsvollem Niveau

Ein zentrales Element des Projekts ist der Neubau des Umspannwerks Leoben. Das komplexe Baufeld in Terrassenform (Höhenunterschied der Terrassen ca. 6 Meter) wurde in einem Hang errichtet. Daher mussten für die sichere Baufeldeinrichtung viele technische Herausforderungen gemeistert werden. Die obere Stützmauer, eine dauerhaft rückverankerte Ortbetonrippenkonstruktion mit einer Neigung von 75 Grad und einer Höhe von bis zu 20 Meter, wird von 189 Bohrankern mit Bohrlängen von bis zu 37 Meter in den Felsen geankert. Die untere Stützmauer, mit ebenfalls bis zu 20 Meter Höhenunterschied wurde als bewehrte Erde-Konstruktion ausgeführt. Dafür mussten in Summe ca. 170.000 m³ Schüttmaterial – das entspricht rund 70 olympischen Schwimmbecken – verarbeitet werden.

Aktuell steht der Bau des Betriebsgebäudes und der Halle für die Innenraumschaltanlage mit einer Kubatur von ca. 25.000 m³ kurz vor dem Abschluss. Der Aufbau der Schaltanlage beginnt im November 2025. Anfang 2026 wird der erste Transformator mit einer Leistung von 220.000 kVA angeliefert. Die vollständige Inbetriebnahme des neuen Umspannwerks ist für den Sommer 2026 geplant.

Erweiterung Umspannwerk Hessenberg

Im Umspannwerk Hessenberg (Gemeinde St. Peter-Freienstein) wird derzeit die Erweiterung der 220-kV-Schaltanlage um vier neue 220-kV-Schaltfelder umgesetzt, wodurch sich die Anzahl der Schaltfelder von derzeit 12 auf insgesamt 16 erhöht. Die Bauarbeiten konnten zum größten Teil bereits fertiggestellt werden, nach der Aufstellung des gesamten Stahlbaues werden derzeit die elektrischen Anlagenkomponenten errichtet.

Bereits abgeschlossen ist die Errichtung der Leitungsportale, die den Übergang von der Freileitung in das Umspannwerk ermöglichen – ein wichtiger technischer Meilenstein, der im Mai 2025 erreicht wurde. Eine Teilinbetriebnahme der erweiterten Schaltanlage ist mit Ende Oktober 2025 geplant.

Leitungs(rück)bau und Entlastung von Siedlungsgebiet

Parallel zu den Arbeiten in den beiden Umspannwerken haben im Frühjahr 2025 auch die Leitungsarbeiten begonnen, die eine Länge von 6,7 Kilometer umfassen (4-systemig: 3,4 km, 2-systemig: 3,3 km). Die Vorbereitungen für die insgesamt 25 Maste laufen auf Hochtouren, wobei sechs Maste vor dem Umspannwerk Hessenberg bereits in Errichtung sind.

Von den vier neuen Schaltfeldern im UW Hessenberg wird künftig im ersten Leitungsabschnitt eine viersystemige 220-kV-Leitung bis zum Mast Nummer 11 geführt (rund 3,4 km). Danach führen die zwei Bestandssysteme weiter in das Umspannwerk Ternitz. Die verbleibenden zwei Systeme zweigen in Richtung Leoben ab und führen über das Gebiet der voestalpine bis in das Umspannwerk Leoben (rund 3,3 km).

Durch die Ausführung als 4-systemige Leitung kann der erste rund 2,3 km lange Leitungsabschnitt der bestehenden 220-kV-Leitung Richtung Ternitz – im Bereich der Hessenberg- und Traidersbergstraße – demontiert und das angrenzende Siedlungsgebiet spürbar entlastet werden.

Tags: APGUmspannwerk
TeilenTeilenSenden

Schreibe einen Kommentar Antwort abbrechen

Deine E-Mail-Adresse wird nicht veröffentlicht. Erforderliche Felder sind mit * markiert

Ähnliche Beiträge

Bereich der partiellen Sonnenfinsternis über Europa. © ESA / www.timeanddate.com
Elektrotechnik

Partielle Sonnenfinsternis: APG und PV&B Austria sehen nur geringe Auswirkungen

7. August 2026
STARA live 2026 Rucksacke
Elektrotechnik

STARA live 2026: Damit der Strom weiß, wo es langgeht …

6. August 2026
Neuer Name für die Energiezukunft: Aus PV Austria wird PV&B Austria
Elektrotechnik

Neuer Name für die Energiezukunft: Aus PV Austria wird PV&B Austria

6. August 2026
Beleuchtungssanierung lohnt sich auch ohne Förderpolster
Elektrotechnik

Wie sich eine Beleuchtungssanierung auch ohne Förderpolster lohnt

4. August 2026
Jokari erhält den Plus X Award für seine hohe Kundenzufriedenheit
Elektrotechnik

Jokari schnappt sich den Plus X Award für hohe Kundenzufriedenheit

4. August 2026
Steirische ANKA Energy musste Insolvenz anmelden
Elektrotechnik

Kundenstreit endet mit Konkurs: Energieunternehmen schlitterte in die Pleite

3. August 2026
WERBUNG

Meist gelesen

  • Varta AG meldet INsolvenz an. Consumer Batteries-Sparte davon nicht betroffen.

    Varta AG insolvent – Haushaltsbatterien bleiben davon unberührt

    0 Geteilt
    Teilen 0 Tweet 0
  • De’Longhi präsentiert die neuen Pinguino GentleJet Klimageräte

    0 Geteilt
    Teilen 0 Tweet 0
  • Partielle Sonnenfinsternis: APG und PV&B Austria sehen nur geringe Auswirkungen

    0 Geteilt
    Teilen 0 Tweet 0
  • 100 Jahre EP:Elektro Wrann: Ein Jahrhundert im Dienst der Kunden

    0 Geteilt
    Teilen 0 Tweet 0
  • FRITZ! und Starlink: Highspeed ohne Limit

    0 Geteilt
    Teilen 0 Tweet 0
WERBUNG
WERBUNG
ELEKTRObranche.at


Ihr unabhängiges Fachmagazin für Handel- & Gewerbe

Kategorien

  • Branche
  • Elektrotechnik
  • Hausgeräte
  • Jobbörse
  • Multimedia
  • Panorama
  • Produkte
  • Service
  • Über uns/Mediadaten
  • Abonnement
  • Newsletter
  • Kontakt
  • Allgemeine Geschäftsbedingungen
  • Datenschutz
  • Impressum

© 2026 ELEKTRO|branche.at

Keine Ergebnisse
Alle Ergebnisse anzeigen
  • Home
  • Branche
  • Hausgeräte
  • Multimedia
  • Elektrotechnik
  • Produkte
  • Panorama
  • Service
  • Jobbörse
Newsletter

© 2026 ELEKTRO|branche.at
